【砖砌体工程】【必会】

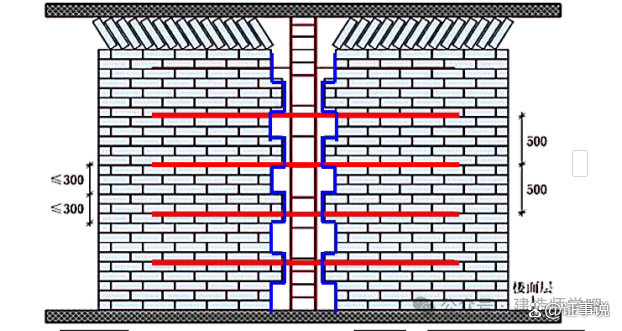

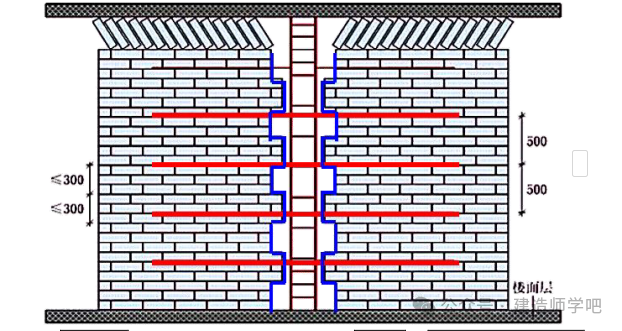

1.设有钢筋混凝土构造柱的砌体,应先绑扎钢筋,而后砌砖墙,最后浇筑混凝土。与构造柱相邻部位砌体应砌成马牙槎,马牙槎应先退后进,每个马牙槎沿高度方向的尺寸不宜超过 300mm,凹凸 尺寸宜为 60mm。砌筑时,砌体与构造柱间应沿墙高每 500mm 设拉结钢筋,钢筋数量及伸入墙内长度 应满足设计要求。

2.正常施工条件下,砖砌体每日砌筑高度宜控制在 1.5m 或一步脚手架高度内。
【混凝土小型空心砌块砌体工程】【重要】
1.砌筑墙体时,小砌块产品龄期不应小于 28d。
2.小砌块应将生产时的底面朝上反砌于墙上。

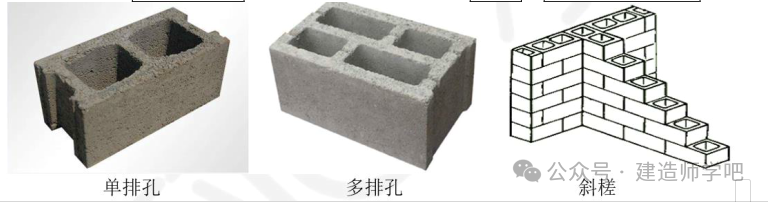

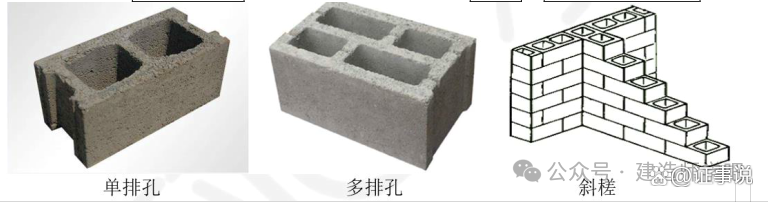

3.小砌块砌体应对孔错缝搭砌。单排孔小砌块的搭接长度应为块体长度的 1/2,多排孔小砌块的搭接长度不宜小于砌块长度的 1/3。
4.临时间断处应砌成斜槎,斜槎水平投影长度不应小于斜槎高度。
5.正常施工条件下,小砌块砌体每日砌筑高度宜控制在 1.4m 或一步脚手架高度内。

【填充墙砌体工程】【重要】
1.采用普通砂浆砌筑填充墙,烧结空心砖、轻骨料混凝土小型空心砌块应提前 1~2d浇水湿润; 蒸压加气混凝土砌块采用专用砂浆或普通砂浆砌筑时,应在砌筑当天对砌块砌筑面浇水湿润。 2.在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,
墙体底部宜现浇混凝土坎台,其高度宜为 150mm。
3.填充墙的拉结筋采用化学植筋的方式设置时,应按规范要求对拉结筋进行实体检测。
【关联】《砌体结构通用规范》有关规定【重要】P188
砌体结构施工质量控制等级应根据现场质量管理水平、砂浆和混凝土质量控制、砂浆拌合工艺、
砌筑工人技术等级四个要素从高到低分为 A、B、C 三级,设计工作年限为 50 年及以上的砌体结构工 程,应为 A 级或 B级。
【关联】填充墙砌筑不当,与主体结构交接处裂缝【重要】P286
防治措施:
①柱边(框架柱或构造柱)应设置间距不大于 500mm的2φ6钢筋。
②填充墙梁下口最后 3皮砖应在下部墙砌完 14d后砌筑。
③如为空心砖外墙,里口用半砖斜砌墙。
④外窗下为空心砖墙时,若设计无要求,将窗台改为细石混凝土并加配钢筋。
⑤柱与填充墙接触处应设加强网片。
【模拟训练】
【练习·案例节选】【2023二建】
新建办公楼项目,高 44米,建筑面积 9万平方米,采用的是钢筋混凝土框架剪力墙结构。
在二次结构墙体砌体施工过程中,施工人员根据设计图纸的设计要求和规定进行了墙体砌筑。在
二次结构墙体与结构柱连接处,采用了先浇筑柱后砌筑墙体的施工顺序,并在连接处设置了拉结钢筋。 【问题】
2.在二次结构砌体墙体施工过程中,有哪些不妥之处,并说明正确做法。
【参考解析】
2.不妥之处:采用了先浇筑柱后砌筑墙体的施工顺序,并在连接处设置了拉结钢筋。
正确做法:砌体与构造柱的连接处以及砌体抗震墙与框架柱的连接处均应釆用先砌墙后浇柱的施
工顺序,并应按要求设置拉结钢筋。
【练习·案例节选】【2022 一建】
新建住宅小区,单位工程地下 2~3层,地上 2~12层,总建筑面积 12.5万 m²。
项目部填充墙施工记录中留存有包含施工放线、墙体砌筑、构造柱施工、卫生间坎台施工等工序

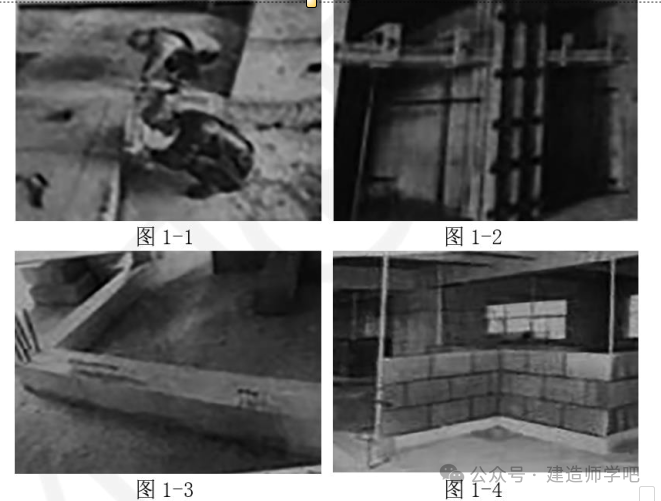

内容的图像资料,详见图 1-1~图1~4。

【问题】
4.分别写出填充墙施工记录图1-1~图1-4的工序内容。写出四张图片的施工顺序。(如1-2-3-4)。 【参考解析】
4.图1-1:施工放线;图1-2构造柱施工;图 1-3墙体砌筑;图 1-4卫生间坎台施工。
四张图片的施工顺序:1-4-3-2

钢结构工程
【重点串讲】

【钢结构高强度螺栓连接】【必会】

(1)安装时应先使用安装螺栓和冲钉。在每个节点上穿入的安装螺栓和冲钉数量,应根据安装
过程所承受的荷载计算确定,并应符合下列规定:①不应少于安装孔总数的 1/3;②安装螺栓不应少 于 2 个;③冲钉穿入数量不宜多于安装螺栓数量的 30%;④不得用高强度螺栓兼做安装螺栓。
(2)高强度螺栓现场安装时应能自由穿入螺栓孔,不得强行穿入。螺栓不能自由穿入时,可采 用铰刀或锉刀修整螺栓孔,不得采用气割扩孔,扩孔数量应征得设计单位同意,修整后或扩孔后的孔 径不应超过螺栓直径的 1.2 倍。
(3)原则上应按接头刚度较大的部位向约束较小的方向、螺栓群中央向四周的施拧顺序。 (4)高强度螺栓和焊接并用的连接节点,设计文件无规定,宜按先螺栓紧固后焊接的施工顺序。 (5)高强度螺栓连接副的初拧、复拧、终拧应在 24h 内完成。
【关联】焊缝夹渣【重要】P285
防治措施:
①焊件和焊接材料的品种必须符合设计要求,并有出厂合格证。
②焊接时正确选用电流值、焊接速度,清理坡口及其边缘范围内的铁锈等杂物。
③焊条运动要正确,适当摆动,以使熔渣浮出铁水表面。
④严重的内部夹渣应按返修方案规定进行补焊。
【钢结构安装】【重要】
1.钢结构安装现场应设置专门的构件堆场,其基本条件有:满足运输车辆通行要求;场地平整;
有电源、水源,排水通畅;堆场的面积满足工程进度需要,若现场不能满足要求时可设置中转场地, 并应采取防止构件变形及表面污染的保护措施。
2.钢结构安装前应对建筑物的定位轴线、基础轴线和标高、地脚螺栓位置等进行检查,并应办 理交接验收。
3.钢柱安装
(1)首节钢柱安装后应及时校正垂直度、标高和轴线位置,钢柱的垂直度可采用经纬仪或线锤
测量。
(2)首节以上的钢柱定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上。
(3)倾斜钢柱可采用三维坐标测量法进行测校,也可采用柱顶投影点结合标高进行测校,校正 合格后宜采用刚性支撑固定。
4.大跨度空间钢结构

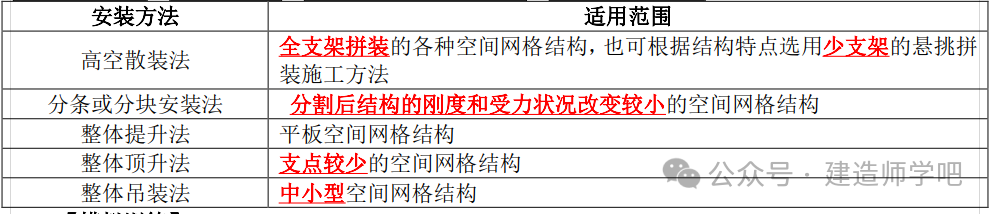

可根据结构特点和现场施工条件,采用高空散装法、分条分块吊装法、滑移法、单元或整体提
升(顶升)法、整体吊装法、折叠展开式整体提升法、高空悬拼安装法等安装方法。

【模拟训练】
【练习·案例节选】【2021 二建】
某单位中标宜汽车修理厂项目,包括1栋七层框架结构的办公楼、1栋钢结构的车辆维修车间及
相关配套设施。
维修车间屋面梁设计为高强度螺栓摩擦连接。专业监理工程师在巡检时发现,施工人员正在处理
摩擦面,当螺栓不能自由穿入时,工人现场用气割扩孔,扩孔后部分孔径达到设计螺栓直径的 1.35 倍。
【问题】 指出事件二中错误之处,并说明理由。
【参考解析】
错误之处一:工人现场用气割扩孔。
理由:螺栓不能自由穿入时,可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。
错误之处二:扩孔后部分孔径达到设计螺栓直径的1.35倍。
理由:修整或扩孔后的孔径不应超过1.2倍螺栓直径。
装配式混凝土结构工程
【重点串讲】

【装配式预制构件吊装、运输、存放】【必会】
1.吊装要求
③吊索水平夹角不宜小于 60°,不应小于 45°;
④起吊应采用慢起、稳升、缓放的操作方式,严禁吊装构件长时间悬停在空中。
2.运输要求
a.外墙板宜采用立式运输,外饰面层应朝外,梁、板、楼梯、阳台宜采用水平运输;
b.采用靠放架立式运输时,构件与地面倾斜角应大于 80°,构件应对称靠放,每侧不大于 2层; c.采用插放架直立运输时,应采取防止构件倾斜措施,构件之间应设置隔离垫块;
d.水平运输时,预制梁、柱构件叠放不宜超过 3 层,板类构件叠放不宜超过 6层。

3.存放要求
(1)预制构件多层叠放时,每层构件间的垫块应上下对齐;
预制楼板、叠合板、阳台板和空调板等构件宜平放,叠放层数不宜超过 6层; (2)预制柱、梁等细长构件应平放,且用两条垫木支撑。

【预制构件安装】【重要】

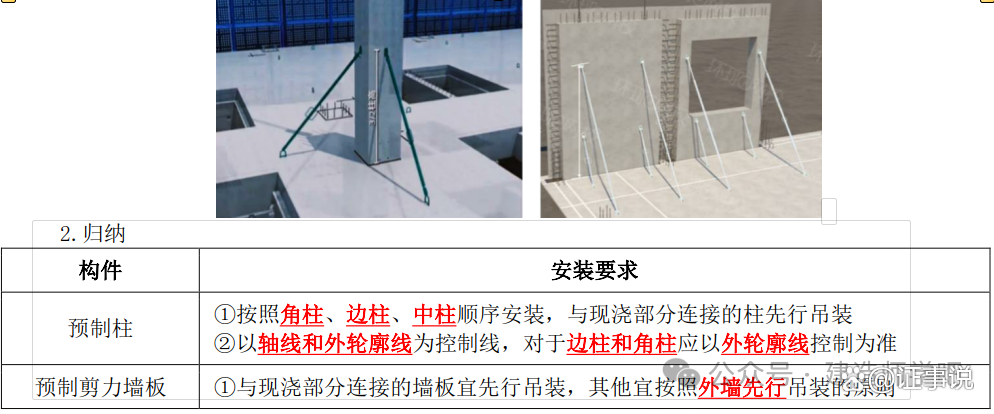

1.竖向预制构件安装采取临时支撑时,应符合下列规定:
①预制构件的临时支撑不宜少于两道;
②对预制柱、墙板构件的上部斜支撑,其支撑点距离板底的距离不宜小于构件高度的 2/3,且不应小于构件高度的1/2。

【预制构件连接】【必会】
1.预制构件钢筋可以采用钢筋套筒灌浆连接、钢筋浆锚搭接连接、焊接或螺栓连接、钢筋机械
连接等连接方式。
2.采用钢筋套筒灌浆连接、钢筋浆锚搭接连接的预制构件就位前,应检查下列内容:套筒、预留孔的规格位置、数量和深度;被连接钢筋的规格、数量、位置和长度。
3.钢筋套筒灌浆施工要求
(1)灌浆施工方式
①高层建筑装配混凝土剪力墙宜采用连通腔灌浆施工,当有可靠经验时也可采用坐浆法施工。 ②竖向构件采用连通腔灌浆施工时:连通灌浆区域内任意两个灌浆套筒间距离不宜超过 1.5m,
连通腔内预制构件底部与下方已完成结构上表面的最小间隙不得小于10mm。
(2)灌浆施工
①对竖向钢筋套筒灌浆连接,灌浆作业应采用压浆法从灌浆套筒下灌浆孔注入,当灌浆料拌合物
从构件其他灌浆孔、出浆孔平稳流出后应及时封堵。 ②灌浆料宜在加水后 30min 内用完。
③散落的灌浆料拌合物不得二次使用;剩余的拌合物不得再次添加灌浆料、水后混合使用。 (3)当采用连通腔灌浆施工时,构件安装就位后宜及时灌浆,不宜两层及以上集中灌浆;
当两层及以上集中灌浆时,应经设计确认,专项施工方案应进行技术论证。
(4)外墙板接缝防水施工要求:
①防水施工前,应将板缝空腔清理干净;
②应按设计要求填塞背衬材料;
③密封材料嵌填应饱满、密实、均匀、顺直、表面平滑,其厚度应符合设计要求。
【关联】装配式建筑施工有关规定【重要】P190
1.装配式混凝土结构连接节点及叠合构件浇筑混凝土前,应进行隐蔽工程验收,主要内容: ①混凝土粗糙面的质量,键槽的尺寸、数量、位置;
②钢筋的牌号、规格、数量、位置、间距、箍筋弯钩的弯折角度及平直段长度;
③钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、锚固方式及锚固长度; ④预埋件、预留管线的规格、数量、位置;
⑤预制混凝土构件接缝处防水、防火等构造做法;
⑥保温及其节点施工。
2.混凝土预制构件的主控项目要求
1)专业企业生产的预制构件进场时,预制构件结构性能检验的规定
(1)梁板类简支受弯预制构件进场时应进行结构性能检验。
(2)对于不可单独使用的叠合板预制底板,可不进行结构性能检验。对叠合梁构件是否进行结
构性能检验、结构性能检验的方式应根据设计要求确定。
(3)第(1)、(2)条以外的其他预制构件,除设计有专门要求外,进场时可不做结构性能检验。
2)对以上规定中不做结构性能检验的预制构件,应采取的措施
(1)施工单位或监理单位代表应驻厂监督生产过程。
(2)当无驻厂监督时,预制构件进场时应对其主要受力钢筋数量、规格、间距、保护层厚度及
混凝土强度等进行实体检验。
3.混凝土预制构件安装与连接的主控项目【必会】
(1)钢筋采用套筒灌浆连接、浆锚搭接连接时,灌浆应饱满、密实,所有出口均应出浆。 (2)钢筋套筒灌浆连接及浆锚搭接连接的灌浆料强度应符合标准的规定和设计要求。每工作班
应制作 1组且每层不应少于 3组40mm×40mm×160mm的长方体试件,标养28d 后进行抗压强度试验。 (3)预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应制作 1 组且每层不应
少于 3 组边长为70.7mm 的立方体试件,标养28d 后进行抗压强度试验。
(4)外墙板接缝的防水性能应符合设计要求。每 1000m²外墙(含窗)面积应划分为一个检验批,
不足 1000m²时也应划分为一个检验批;每个检验批应至少抽查一处,抽查部位应为相邻两层四块墙 板形成的水平和竖向十字接缝区域,面积不得少于 10m²,进行现场淋水试验。

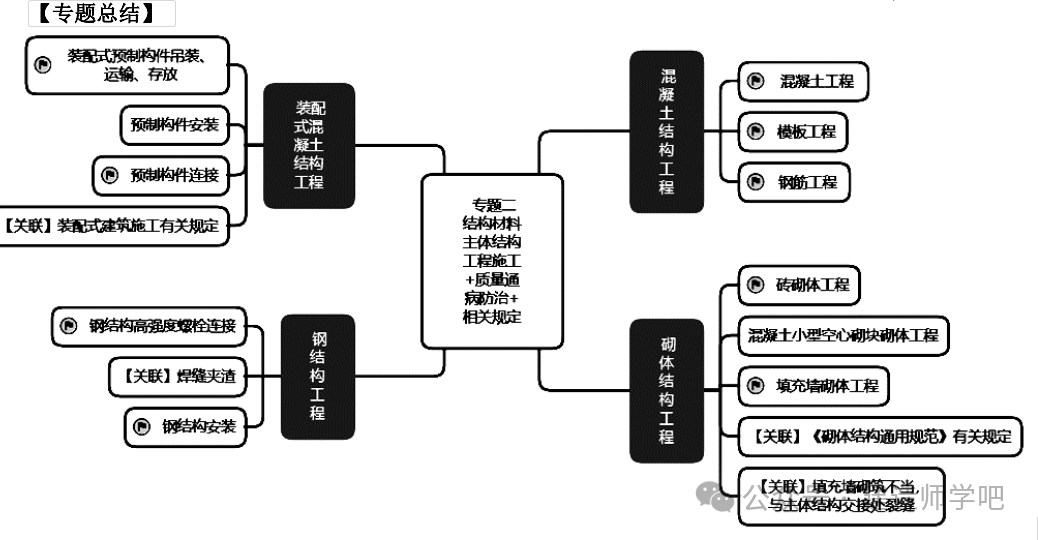

【归纳】

【模拟训练】
【练习·案例节选】【2022二建】
某新建住宅工程,地上18层,首层为非标准层,结构现浇,工期8天。2层~18层为标准层,
采用装配式结构体系。其中,墙体以预制墙板为主,楼板以预制叠合板为主。所有构件通过塔吊吊装。 某A型预制叠合板,进场后在指定区域按不超过6层码放。最下层直接放在通长型钢支垫上,其
他层与层之间使用垫木。垫木距板端 300mm,间距1800mm。
预制叠合板安装工艺包含:①测量放线;②支撑架体搭设;③叠合板起吊;④位置、标高确认;
⑤叠合板落位;⑥支撑架体调节;⑦摘钩。
存放区靠放于专用支架的某 B型预制外墙板,与地面倾斜角度为 60°。即将起吊时突遇 6级大风
及大雨,施工人员立即停止作业,塔吊吊钩仍挂在外墙板预埋吊环上。风雨过后,施工人员直接将该 预制外墙板吊至所在楼层,利用外轮廓线控制就位后,设置2 道可调斜撑临时固定。
【问题】
2.针对A型预制叠合板码放的不妥之处,写出正确做法。
3.根据背景资料,写出预制叠合板安装的正确顺序(用序号表示,示例如①②③④⑤⑥⑦)
4.针对B型预制外墙板在靠放和吊装过程中的不妥之处,写出正确做法。
【参考解析】
2.不妥之处一:最下层直接放在通长型钢支垫上。
正确做法:预制构件堆放时,预制构件与支架、预制构件与地面之间宜设置柔性衬垫保护。
不妥之处二:垫木距板端 300mm,间距1800mm。
正确做法:垫木距板端部大于 200mm,且间距不大于 1600mm。
3.预制叠合板安装的正确顺序:①②⑥③⑤④⑦。
4.不妥之处一:与地面倾斜角度为 60°。
正确做法:采用靠放方式时,预制外墙板宜对称靠放、饰面朝外,且与地面倾斜角度不宜小于80°。 不妥之处二:风雨过后,施工人员直接将该预制外墙板吊至所在楼层,利用外轮廓线控制就位后,
设置 2道可调斜撑临时固定。
正确做法:外墙应以轴线和外轮廓线双控制。
不妥之处三:塔吊吊钩仍挂在外墙板预埋吊环上。
正确做法:遇有6 级大风及大雨等恶劣天气时,应停止作业,将吊钩升起。
【练习·案例节选】【2023二建】
某群体工程由甲、乙、丙三个独立的单体建筑组成,预制装配式混凝土结构。
总承包项目部预制剪力墙板施工记录中留存有包含施工放线、墙板起吊、安装就位、临时支撑、
连接灌浆等施工工序的图像资料,详见图1-2~图1-6。资料显示,墙板安装就位后,通过可调临时 支撑和垫片调整墙板安装偏差满足规范要求。
【问题】
分别写出预制剪力墙施工记录图 1-2~图 1-6代表的施工工序(如图 1-2墙板起吊)。写出5张图
片的施工顺序。(如2-3-4-5-6) 【参考解析】
(1)1-2:墙板起吊,1-3施工放线,1-4:临时支撑 1-5:连接灌浆;1-6:安装就位。 (2)3-2-6-4-5。
【练习·案例改编】【2024 二建 B卷】
某新建保障性住房工程,由 12栋 12层住宅楼及地下车库组成。住宅楼地上三层及以上为装配式
钢筋混凝土剪力墙结构。竖向构件钢筋采用套筒灌浆连接。公司对装配式混凝土结构施工进行了专项 检查,发现了以下不妥之处:
(1)预制构件在吊装过程中,要求吊索与构件水平夹角不宜小于60°。
(2)灌浆作业应采用压浆法从灌浆套筒上出浆孔注入。
【问题】
答出装配式混凝土结构施工不妥内容的正确做法。
【参考解析】
正确做法1:在吊装过程中,吊索与构件的水平夹角不宜小于 60°,不应小于 45°。
正确做法 2:对竖向钢筋套筒灌浆连接,灌浆作业应采用压浆法从灌浆套筒下灌浆孔注入,当灌
浆料拌合物从构件其他灌浆孔、出浆孔平稳流出后应及时封堵。 【练习·案例节选】【2018 一建】
某新建高层住宅工程,建筑面积 16000m2,地下一层,地上十二层,二层以下为现浇钢筋混凝土 结构,二层以上为装配式混凝土结构,预制墙板钢筋采用套筒灌浆连接施工工艺。
监理工程师在检查第 4层外墙板安装质量时发现:钢筋套筒连接灌浆满足规范要求;留置了 3 组 边长为70.7mm的立方体灌浆料标准养护试件;留置了1组边长70.7mm的立方体坐浆料标准养护试件; 施工单位选取第4层外墙板竖缝两侧 11m2的部位在现场进行淋水试验,对此要求整改。
【问题】
4.指出第4 层外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构件钢筋套筒连接灌浆
质量要求有哪些?
【参考答案】
4.(1)不妥之一:留置了 3组边长为 70.7mm 的立方体灌浆料标准养护试件。
正确做法:钢筋套筒灌浆连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1 组 且每层不应少于3组40mm×40mm×160mm的长方体试件,标养 28天后进行抗压强度试验。
不妥之二:留置了1组边长 70.7mm的立方体坐浆料标准养护试件。
正确做法:预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应应制作 1组且每
层不应少于3组边长为70.7mm 的立方体试件,标养 28 天后进行抗压强度试验。
不妥之三:施工单位选取第 4层外墙板竖缝两侧11m2的部位在现场进行淋水试验。
正确做法:每个检验批应至少抽查一处,抽查部位应为相邻两层四块墙板形成的水平和竖向十字 接缝区域,面积不得少于 10m²,进行现场淋水试验。
(2)钢筋采用套筒灌浆连接时,灌浆应饱满、密实,所有出口均应出浆。
